Комитет ЖКХ рассказал о программе модернизации теплосетевого комплекса в Новокузнецке

18 июня, 2026
ЖКХ
Развитие инфраструктуры теплоснабжения остаётся одной из приоритетных задач в сфере жилищно‑коммунального хозяйства Новокузнецка.




В рамках реализации инвестиционных программ и действующих концессионных соглашений осуществляется планомерная реконструкция тепловых сетей, направленная на повышение эксплуатационной надёжности системы и обеспечение растущих потребностей города в тепловой энергии.

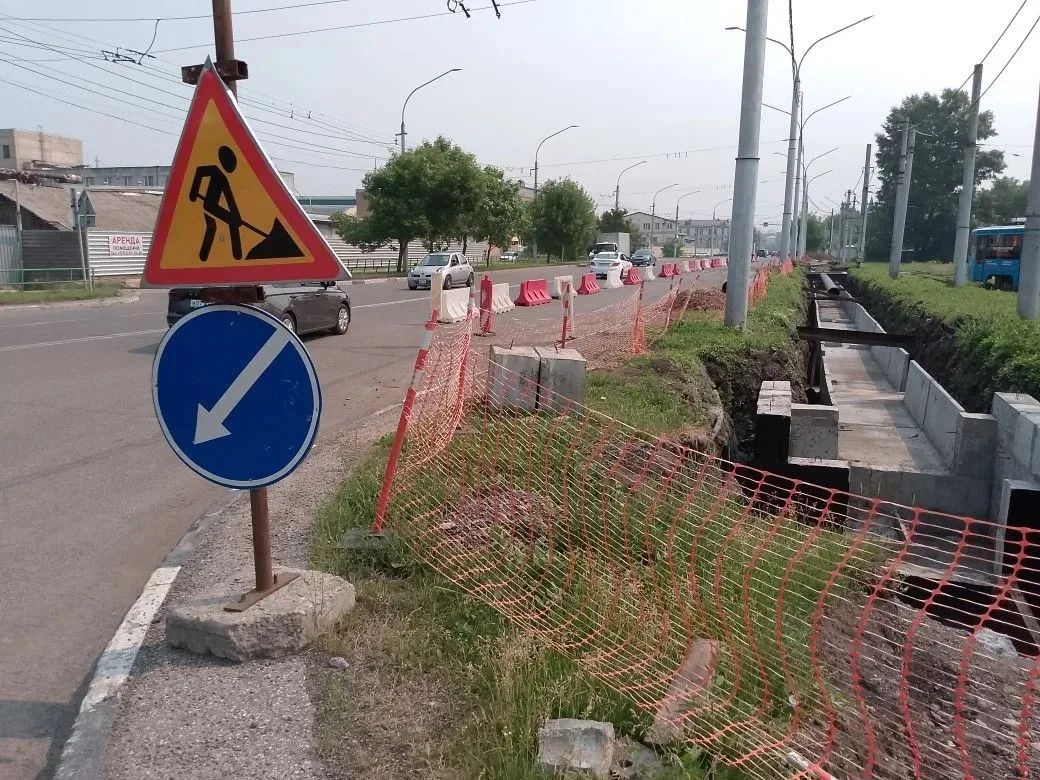

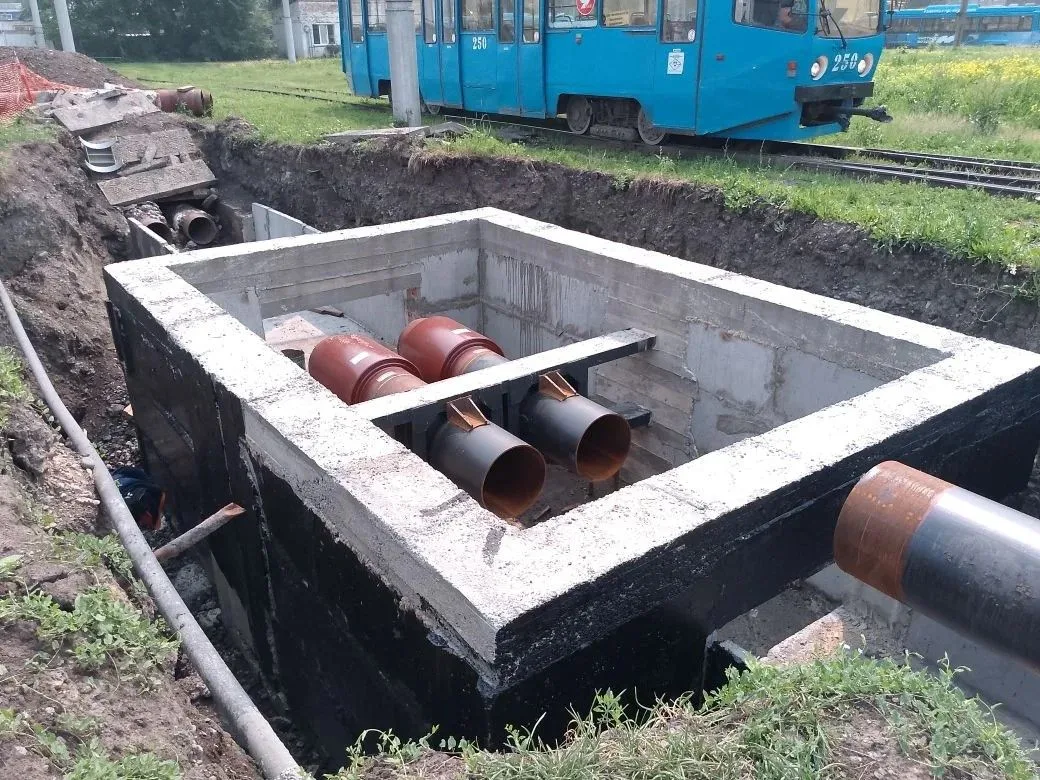

В настоящее время специалисты ресурсоснабжающей организации выполняют комплекс строительно‑монтажных работ по перекладке участка тепловой сети протяжённостью 547 погонных метров — от тепловой камеры ТК‑1 до тепловой камеры ТК‑5 на проспекте Строителей.

Работы ведутся в соответствии с условиями концессионного соглашения и предусматривают увеличение условного диаметра трубопровода с 400 до 500 мм.

Техническое решение об увеличении диаметра трубопровода обусловлено необходимостью повышения пропускной способности тепловой сети и оптимизации её гидравлических параметров. Реализация указанных мероприятий позволит не только обеспечить стабильную работу системы в существующих режимах, но и создать резерв мощности для технологического присоединения новых объектов капитального строительства.

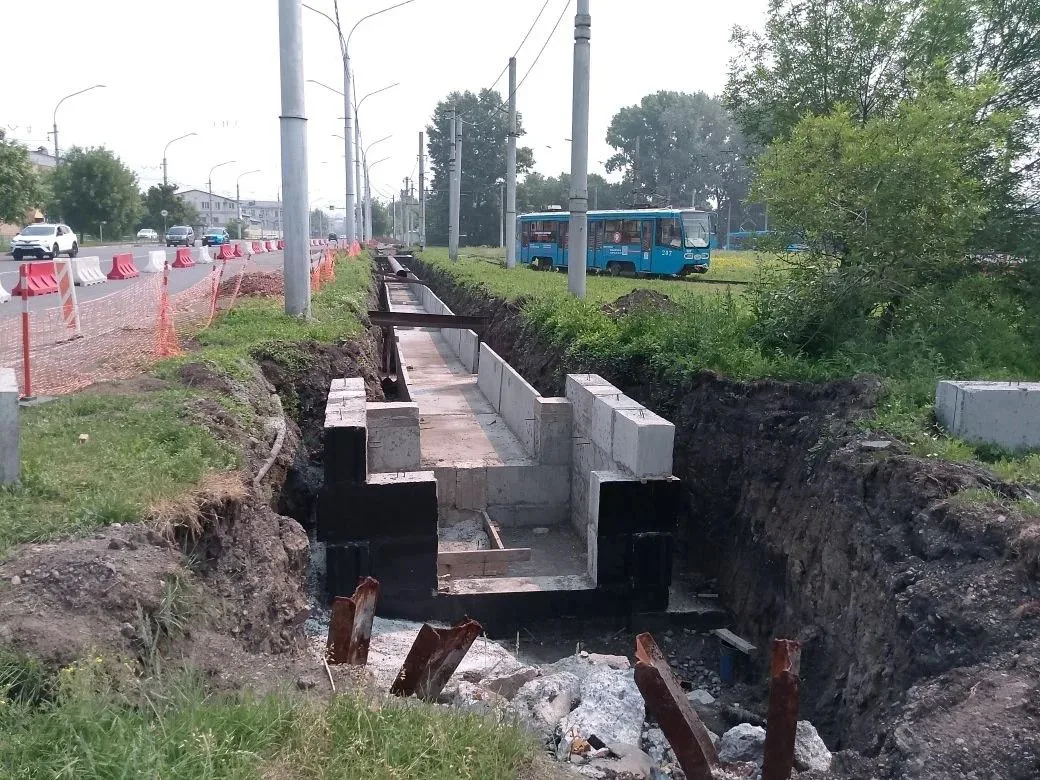

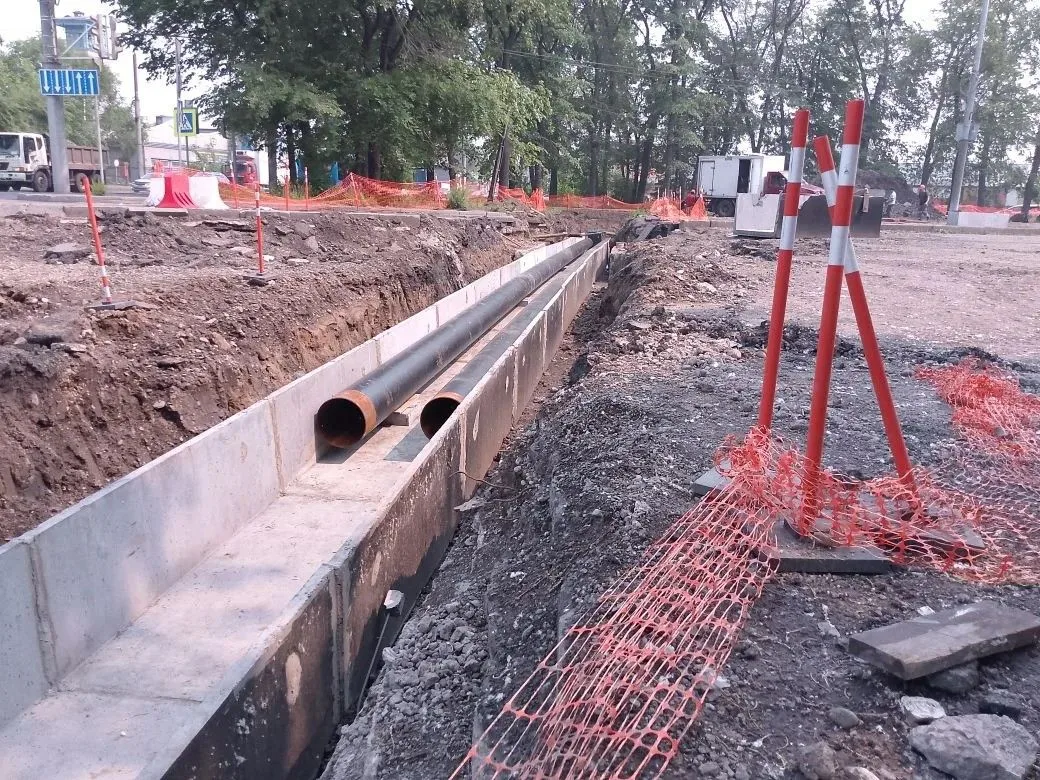

На текущем этапе на объекте выполнен демонтаж изношенных трубопроводов, произведена частичная установка железобетонных лотков и осуществлена очистка проходного канала от накопившихся отложений и посторонних предметов.

Все строительно‑монтажные и пусконаладочные мероприятия на данном участке планируется завершить до начала отопительного сезона 2026–2027 годов, что обеспечит готовность инфраструктуры к эксплуатации в зимних условиях.

Программа модернизации теплосетевого комплекса Новокузнецка в 2026 году носит масштабный характер и не ограничивается указанным участком.

В целом по городу запланирован капитальный ремонт порядка 22 километров тепловых сетей в различных районах.

Работы направлены на снижение физического износа инфраструктуры, минимизацию теплопотерь и повышение энергоэффективности системы теплоснабжения.

Реализация мероприятий в рамках концессионных обязательств и инвестиционных программ позволит существенно улучшить качественные показатели теплоснабжения, обеспечить бесперебойную подачу ресурса потребителям и создать условия для дальнейшего развития городской застройки.
























25 сентября 2026
Плановые работы на сетях ЖКХ на 26-28 сентября 2026 года в Новокузнецке
ЖКХ
25 сентября 2026
«Однажды в межсезонье»: путешествия по России с максимальным комфортом
Отдых | Туризм
25 сентября 2026
Выпускники программы «СВОи Герои. КуZбасс» включаются в управленческую команду региона
Новости Кузбасса
25 сентября 2026
Расписание скорого поезда № 857/858 Новокузнецк – Новосибирск временно изменится в октябре
Объявление | Уведомление

не заполнено поле
*Не заполнены все поля

Отлично! Данные отправлены

Ошибка! Что то пошло не так.
